Pour la première dalle, il faut couler au camion toupie avec hydrofuge dans le béton. C'est pas beaucoup plus cher et ça assure une parfaite étanchéité au niveau du sol (en plus du polianne).

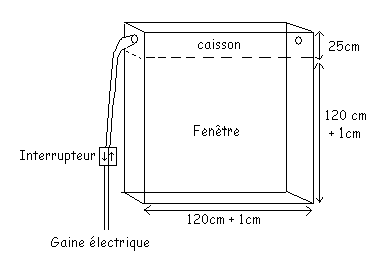

Il faut faire les réservations pour les fenêtres, portes et autres volets roulants. Il faut être vigilant pour ne pas se retrouver avec une porte à la place d'une fenêtre par exemple... De plus (mais là le maçon est censé le savoir), il faut laisser entre 1 et 2 cm de plus pour le passage des fenêtres et portes (prévoir du standard dans la mesure du possible, c'est moins cher). Pour la hauteur, si vous avez des volets roulants, il faut se renseigner auprès de la société qui va vous le vendre pour avoir les côtes. En général il faut prévoir 25 cm de plus pour pouvoir encastrer le volet roulant. Au niveau électrique, faire arriver la gaine soit sur la gauche, soit sur la droite du caisson.
Vous devrez ensuite préciser lors de la commande de votre volet roulant que vous le voulez avec moteur à gauche ou à droite (faut pas se planter...).
Le câble électrique du volet roulant fait environ 1 m 50, donc attention à ne pas placer votre commande (interrupteurs) trop loin !
Il y a 4 fils à câbler entre interrupteur et caisson : 1 fil pour le neutre (bleu) + 2 fils moteurs (monter/descendre) + 1 fil de terre (jaune/vert). Prévoir une arrivée électrique en 2,5 mm² (phase, neutre et terre). Surtout, n'oubliez pas le câble de terre car c'est ce que vérifie principalement le consuel (il va tester si le caisson est bien à la terre, donc si vous ne câblez pas votre terre, vous êtes mal !)
D'autre part, il faut faire attention au chaînage du linteau qui va se confondre avec le chaînage terminal qui supporte les poutrelles. Grosso-modo, le caisson sera d'environ 8 à 10 cm sous la dalle. Il est impératif de mettre des étais pour soutenir l'ensemble et ne pas les enlever avant 3 mois. Le savoir-faire du maçon est ici indispensable !

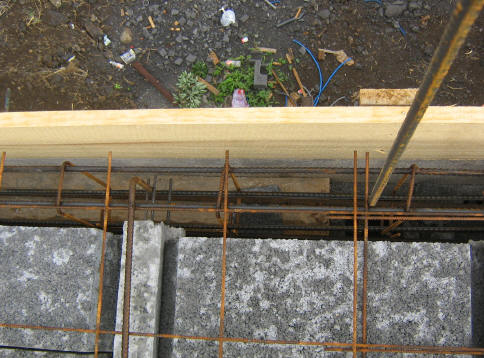

Ferraillage autour de la dalle
Vous devez vous assurer que les montants de la fenêtre et le linteau (partie juste au-dessus du caisson) soient bien chaînés et coulés. Pour le linteau, un cadre de 4 fers 6 et les montants 1 fer 12.
Les fers des montants doivent évidemment partir du sol ; il faut le prévoir à l'avance (vous devez percer la dalle pour y loger le fer si vous ne l'aviez pas prévu au moment de couler la dalle).
Attention au passage de la gaine électrique (si possible, décaler d'une pierre pour ne pas le faire passer dans les montants). La fenêtre et le caisson sont fixés sur les montants, il est donc important qu'ils soient bien réalisés !
Vous pouvez regrouper les départs de toutes les gaines de vos volets électriques dans une boîte de dérivation qui sera ensuite alimentée par une ligne unique et un disjoncteur magnétoélectrique de 16 A. Ne mettez pas plus de 5 volets (moteurs) par disjoncteur.
Ne pas lésiner sur le nombre d'étais ! j'ai tout fait vérifier par la personne qui m'a vendu les poutrelles (holcim), j'ai dû en rajouter quelques-unes par sécurité (les grosses lourdes blanches et brillantes). La location des étais n'est pas très chère, il ne faut pas hésiter à en mettre et à les laisser longtemps (vous pouvez en enlever quelques-unes au bout d'un mois, mais faut en laisser au minimum pendant au moins 3 mois). Pour ma part, j'en avais encore çà et là au bout de 6 mois, je les ai vraiment toutes retirées qu'au dernier moment (mais j'ai pu louer des étais à très bas prix aussi, faut dire !)

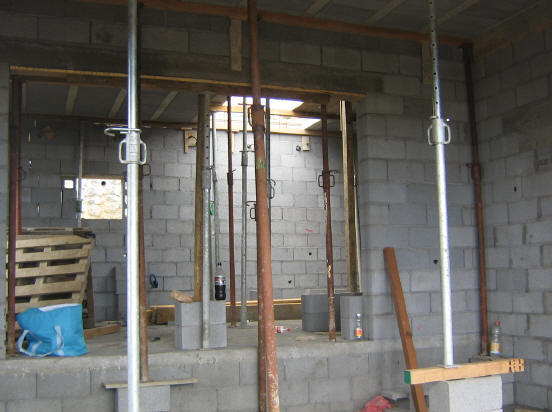

Le système poutrelles hourdis
Si à l'époque de nos parents on devait réaliser un coffrage pour les dalles, avec la technique des poutrelles hourdis c'est beaucoup plus rapide, simple et sécurisant !
Avec votre plan en main, prenez contact avec l'entreprise (Holcim pour ma part) qui fabrique et commercialise le produit. À partir du plan, ils vont vous fournir le schéma de pose et le ferraillage à mettre en place. Et vous verrez que c'est beaucoup moins cher que ce que vous facturerait une entreprise de construction de villa individuelle. Et quand je dis moins cher, c'est un euphémisme : vous divisez facilement par 3 ou 4 le prix ! (une dalle à 4000 €, pour environ 80 m² prix réel, vous serait facturée aux alentours de 16000 € par certaines entreprises...).
En fait, c'est sur le gros œuvre que vous allez faire le maximum d'économie.
Notez les fers qui pendent dans la cage d'escaliers : c'est pour soutenir le futur escalier béton. Tout autour de la dalle, un cadre assure la rigidité de l'ensemble ; des fers en L relient le cadre et les poutrelles hourdis ; tout sera coulé d'un seul tenant. Les gaines électriques diamètre 20 pour les lumières du plafond ; attention, les hourdis sont facilement « cassables », il ne faut pas marcher dessus !
Plomberie : prévoir avant de couler
Avant de couler la dalle, il faut évidemment faire passer les gaines électriques et autres PVC. Là encore, au niveau PVC, je me suis arrangé pour que cela arrive uniquement au niveau des murs et ne traverse pas la dalle (positionnement des toilettes et salle de bain en conséquence).
Le jour du coulage

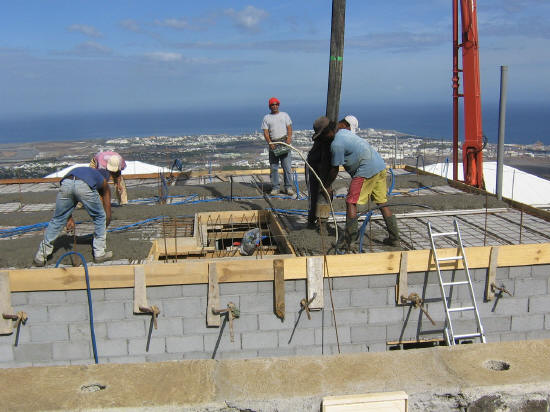

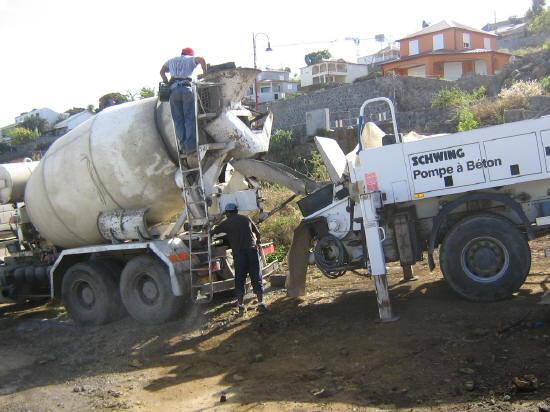

Ça se fait au final assez vite mais le stress c'est toujours de savoir si on a commandé la bonne quantité de béton. Si y'en a trop, c'est du gaspillage ; si y'en a pas assez, c'est la cata...
Les gaines électriques arrivent toutes au niveau du mur où il y aura le tableau électrique. La position du tableau a été choisie pour être le plus proche du réseau EDF (car EDF vous facture cher la liaison entre la maison et le boîtier en bordure du terrain. Donc il faut limiter au max cette longueur ; le positionnement du tableau électrique n'est pas anodin ! Il ne faut pas non plus que cela tombe sur un mur de salle de bain (avec risque humidité et canalisations d'eau dans le coin...)). Enfin, ce n'est qu'une partie des gaines, car le reste va passer dans la chape du carrelage, mais cela soulage le travail futur !
Notons que j'ai passé un temps non négligeable à réaliser le plan de câblage d'abord sur papier : vu que c'est la première fois que je le fais à cette échelle, je n'avais pas envie de me louper... Les remontées (boucles bleues) que l'on voit, ce sont pour les prises de courant qui sont chaînées. Faut pas hésiter à prendre large (bien faire monter) pour pas vous retrouver trop court ensuite (il y a une hauteur minimum (10 cm environ) à respecter pour les prises de courant !), car n'oublions pas qu'il y a encore 8 à 10 cm d'épaisseur de chape + carrelage.
J'ai tout précâblé (j'ai tiré des km de câbles électriques dans les gaines) pour pas avoir de problèmes pour tirer les lignes ensuite.
Mes calculs de volume de béton étaient corrects, ouf ! (Faut pas oublier aussi que j'ai coulé les poteaux des murs en même temps que les poutrelles, c'est super costaud !)
Si j'avais demandé à une entreprise de me couler la dalle, cela m'aurait coûté 4 (quatre) fois plus cher...
